從導入效益到跨廠複製的經營分析
AI 機器人值得企業投入的理由,應該落在可驗證的營運改善。研讀 TechOrange《從 Demo 到 Deployment:AI 機器人規模化關鍵報告》後,本文的核心判斷是:企業應優先投入能改善瓶頸、持續產出合格成果,且可降低後續部署成本的應用。這需要把設備採購、流程改造與資料治理放在同張決策桌上。
對董事長、總經理與事業部主管而言,關鍵問題是資本投入後,交期、成本與供應韌性是否改善。若每擴增座工廠,就得重新訓練、整合與驗證,機器人即使已能上工,也未必形成有利可圖的擴張模式。
先把技術能力對應到營運需求
報告引用 BCG 的五級能力框架,指出近期經濟價值較明確的能力集中在 L2 視覺感知與 L3 靈巧操作;自主安排工作流程的 L4 已有進展,涉及物理因果理解的 L5 仍屬長期目標。這提醒採購端,應把任務拆成可測試的條件,避免以通用智慧的期待驗收特定場景的產品。[1]
主管可以先找出缺工持續、作業重複且品質容易量測的環節,要求人工作業、傳統機械手臂與 AI 機器人在相同條件下比較。固定工序若已有成熟自動化方案,新增 AI 的價值必須來自更低的換線成本、更大的環境適應範圍,或原本做不到的工作。人形外觀本身並不構成投資理由。

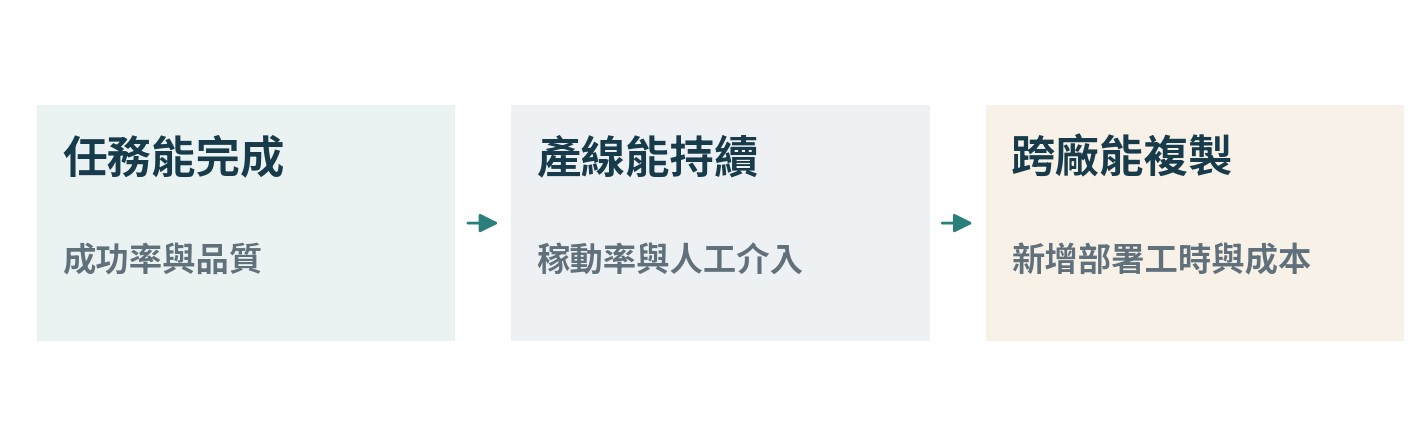

圖1 企業驗收的三個層次。依原報告主軸整理,屬本文決策架構,並非產業認證標準。
BMW 的案例提供了可觀察的生產證據。其 Figure 02 在 2025 年約十個月的試點中,累積約 1,250 小時運作,搬運超過九萬個鈑金零件,參與逾三萬輛 BMW X3 的生產。BMW 官方資料亦說明,專案須及早納入生產資訊系統、職安、製程管理及現場物流團隊。[1;2]
這些成果證明特定任務能在真實工廠運作,但「參與三萬輛車生產」不等於獨立製造三萬輛車。累計時數也不能直接換算為稼動率,因為仍缺排定生產時數、停機定義及介入紀錄。對高階主管而言,數字的分母往往比總量更重要。
|
案例 |
公開資訊 |
決策時仍需補齊 |
|
BMW × Figure 02 |
約1,250小時 |
單位合格產出成本 |
|
Agility × Digit |
9個已有部署承諾的場域 |
機器數與各場域條件 |
|
Schaeffler × AEON |
規劃至少1,000台 |
實際驗收數量 |
表1 不同統計口徑不能用來排名。Agility 數據為報告引述業者截至2026年5月揭露;AEON 數量屬未來計畫。[1;3]
Agility 的跨場域累計時數顯示部署經驗正在增加,卻不足以證明單機效率優於 BMW。Schaeffler 的千台規劃則反映採用意向與擴張方向,尚不能視為已完成的交付成果。將試點、商業部署及未來承諾分開閱讀,才能避免用熱度取代成熟度判斷。
驗收報告應同時呈現無人介入的合格任務比例、每百小時介入次數、平均故障修復時間,以及異常造成的產線影響。尤其要把補料、排障、遠端操作與重新校準所需的人力計入;否則設備看似自主運行,成本只是移到其他部門。
本文建議,採購合約先寫清楚測試物件、速度、連續運行時間與允許的環境變動,並保留失敗紀錄。供應商若只能提供剪輯影片或最佳情境數據,專案就應停留在探索階段,避免直接套用量產效益。
設備報價只是成本的起點。完整導入還可能包含治具、感測器、安全隔離、網路、系統串接與停線施工;上線後則有維護、軟體、能源、人工監督及模型更新費用。若財務評估漏掉這些項目,規模愈大,預算偏差也可能愈大。[1;本文延伸分析]
效益端最容易高估的是人力節省。任務減少兩個人的工時,不代表薪資支出立刻下降;若人員轉任其他工作,效益需由新增產出或避免加班來證明。新增產能也要有訂單承接,而且必須改善真正的瓶頸,才能轉成現金流。相同工時不可同時列為減員效益與增產效益。

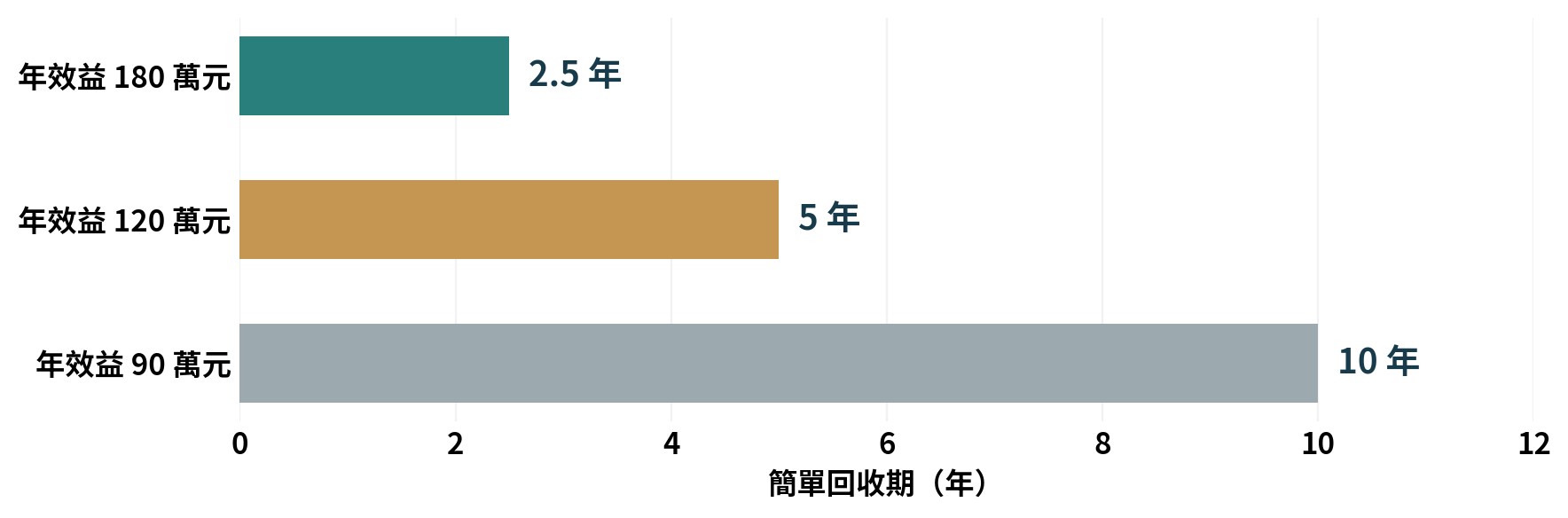

以下用假設值示範敏感度:初始投入新臺幣300萬元,每年新增營運成本60萬元。若每年實現的節省與新增貢獻合計180萬元,年淨效益為120萬元,簡單回收期為2.5年;效益若降至90萬元,回收期便拉長至10年。
圖2 效益縮水對回收期的影響。本文假設試算,非市場報價或企業實績。計算為300 ÷(年效益-60),金額單位為萬元;未計折現、稅負與殘值。
這個差異說明,主管應優先驗證可實現的效益與運轉條件。正式核准時,再依設備壽命、資金成本與維護支出評估淨現值,並測試需求下滑、停機增加及改款重訓等情境。若回收期超過可合理預期的使用年限,試點即使成功,仍可能不適合擴大。
機器人即服務(RaaS)可把部分初始支出轉成持續費用,但成本與履約風險仍在。合約需確認最低用量、停機計費、維護回應及退場條件。企業可採分階段投入,讓下一筆預算依賴已驗證的成果,保留調整方案與供應商的空間。
報告第二部分指出,機器人規模化涉及增加學習經驗、降低新任務重學成本,以及提升跨機器人移植能力。這些技術路線對企業的共同意義,是讓每次導入留下可沿用的資產。主管可追蹤第二個任務與第二座工廠需要多少示範資料、工程工時及驗證天數,衡量經驗是否真正累積。[1]
資料多寡本身並不等於競爭優勢。對特定企業更有價值的,可能是不同材質抓取失敗、照明變化、物件變形與異常復原的紀錄。這些資料與製程知識相結合,才能支持下一輪改善。本文據此推論,具備現場知識、資料品質管理及跨廠改善機制的企業,更有條件把試點經驗轉成長期能力。

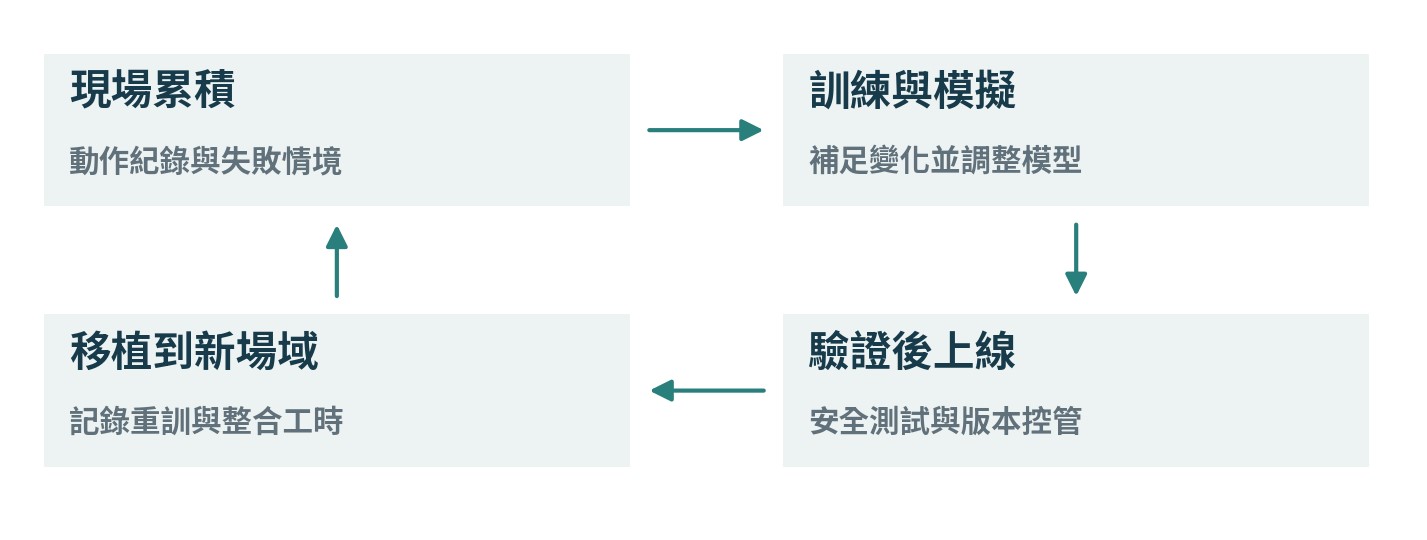

圖3 可累積的部署循環。依原報告學習、驗證與整合觀點延伸;每次移植都應量測新增工時,檢查是否真的減少重做。
企業需及早談清楚操作資料、任務設定、訓練成果與錯誤紀錄的使用及移轉權限。若知識只能留在供應商的封閉系統,設備增加可能同時提高更換成本。保留標準介面、可匯出的紀錄與必要文件,才能維持後續選擇。這些是本文提出的採購治理建議。
模擬環境可以擴充測試情境,也有助提前發現控制與流程問題;但模擬與實際工廠存在落差,仍需現場驗證。模型更新後,應重新測試既有任務,確認新能力沒有破壞原本的穩定性,並保留可回復的版本與人工接管程序。
台灣製造企業可從自身熟悉的工序建立可重複使用的任務模組與驗證方法,再評估是否擴展為整合服務。這是根據報告提出的策略選項,並非已證實的市場獲利機會;前提仍是客戶願意付費,而且後續部署所需成本確實下降。
AI 機器人專案需要營運主管承擔效益責任,資訊與現場控制團隊負責系統整合,財務確認效益沒有重複計算,職安及第一線人員共同制定作業條件。BMW 的跨部門導入經驗與報告第三部分都顯示,組織協作會直接影響技術能否進入日常生產。[1;2]
本文建議以90天作為初步決策週期,依場域複雜度調整。目標是取得足以決定續投、修正或停止的證據;高風險任務若尚未完成驗證,就應延長測試,不能為了時程壓縮必要程序。
|
階段 |
應交付的決策證據 |
|
第1–30天 |
選定瓶頸任務;建立人工與既有自動化基準,確認成本、品質及風險。 |
|
第31–60天 |
在受控現場測試;記錄失敗、人工介入、停機及系統整合工時。 |
|
第61–90天 |
依實績重算效益;有條件時驗證第二個任務或場域,決定是否擴大。 |
表2 本文提出的管理節奏,非原報告承諾的導入時程。
擴大部署前,主管應要求團隊回答:效益是否能在正常班次持續出現?異常時由誰接管?第二次部署比第一次少做了哪些工作?若第三個問題始終沒有答案,企業累積的可能仍是客製專案,而非可複製的營運能力。
AI 機器人的經營價值,最終要反映在穩定交付、可負擔的單位成本,以及持續下降的導入負擔。企業現在可以採取的行動,是選定可量測的任務,把真實運行資料納入投資審查,並讓每次部署留下可移植的經驗。當這些條件逐步成立,擴張才有扎實的依據。
[1] TechOrange 科技報橘,2026年9月,《從 Demo 到 Deployment:AI 機器人規模化關鍵報告》,使用者提供。
[2] BMW Group,2026年2月27日,人形機器人德國生產部署新聞稿。官方資料交叉確認試點時數、零件數與跨部門導入。
https://www.press.bmwgroup.com/switzerland/article/detail/T0455874DE/
[3] Hexagon,2026年4月22日,AEON全球工廠部署合作公告,補充至少1,000台的規劃目標至2032年。
https://hexagon.com/company/newsroom/press-releases/2026/hexagon-schaeffler-deploy-aeon-humanoids-across-global-factory-network
